湘潭县融媒体中心7月18日讯(通讯员 王双雨)

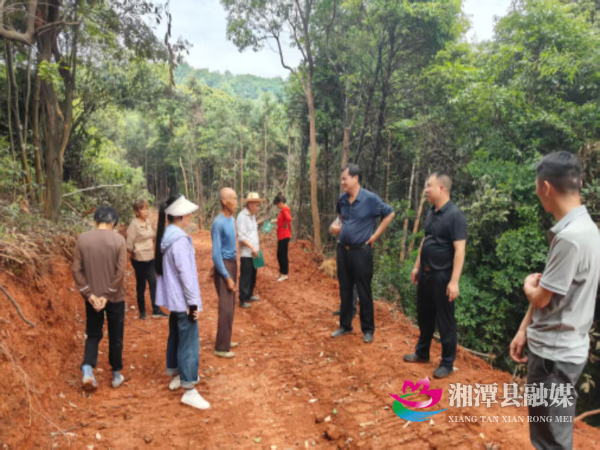

专班高效推进,塔基建设领跑全县。作为分水乡优化电网布局、保障电力供应的重点工程,船山至鹤岭500千伏输变电项目自今年3月由县政府牵头成立工作专班以来,始终保持高效推进态势。该项目涉及旗山、较场、湾头三村,规划建设12个塔基,通过精准调度、部门协同,破解地形复杂等施工难题,推动施工单位挂图作战、挂图攻坚。截至6月底,12个塔基已全部完工,建设进度在全县同类项目中位居榜首。目前,施工团队正全力做好立塔前的设备调试、技术交底等准备工作,为后续工程提速奠定坚实基础。
和谐拆迁护航,12户群众零矛盾。征地拆迁是项目推进的关键环节,此次工程涉及11栋房屋、12户村民的拆迁工作。工作专班坚持“阳光拆迁、惠民拆迁”原则,组建专项工作组入户宣讲政策,详细解读补偿标准与安置方案,充分保障群众知情权与参与权。通过耐心沟通与细致服务,目前已有11户顺利签订拆迁协议,剩余1户因处于公示期暂未签约。12户群众均对项目表示理解与支持,未出现任何矛盾纠纷,为工程无障碍推进筑牢了群众基础。
筑牢电力根基,赋能区域高质量发展。船山至鹤岭500千伏输变电项目的加速落地,对分水乡意义深远。项目建成后,不仅能提升区域电网承载能力,保障工业生产与居民生活用电稳定,更将为新能源消纳、产业结构升级提供强劲电力支撑。下一步,分水乡党委政府将持续发挥专班统筹作用,紧盯立塔、架线等关键节点,强化安全监管与质量把控,确保项目早日投运。(完)
来源:分水乡
作者:王双雨
编辑:余阳
